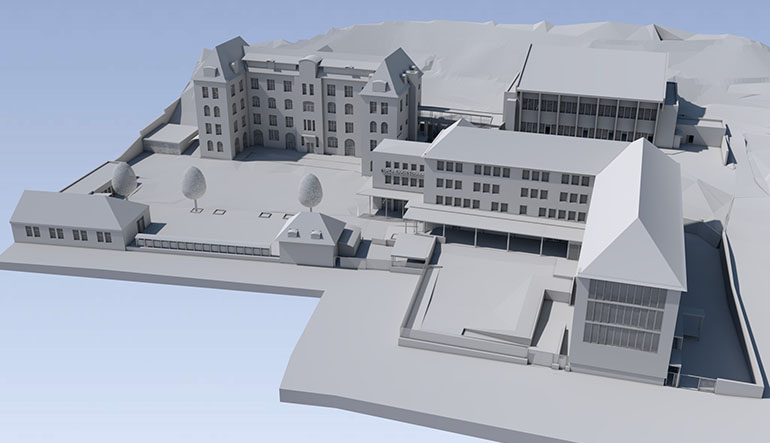

Restructuration de la Cité Scolaire André Honnorat – Barcelonnette

L’opération de restructuration de la cité scolaire mixte André Honnorat de Barcelonnette, est entrée en phase de travaux en juillet 2020. L’objectif de ces travaux est de permettre d’adapter les locaux aux évolutions pédagogiques pour les 200 lycéens et 400 collégiens qui fréquentent l’établissement scolaire chaque année, en modernisant les huit corps de bâtiments qui le composent :

Programme :
Restructuration fonctionnelle de l’établissement construit en 1965
Rénovation énergétique des bâtiments
Mise aux normes PMR
Sécurisation du site
Création de logements de fonction

L’opération qui devrait être livrée d’ici la rentrée de septembre 2023, après 36 mois de travaux, prévoit la restructuration de 4 000 m2 dont 600 m2 en rénovation avec une démarche BDM niveau bronze.

En concertation avec le service urbanisme de la ville de Barcelonnette et l’architecte des Bâtiments de France du département, le parti pris architectural du projet est de rester dans la continuité de l’existant. Il n’est pas prévu de démolitions ou de constructions majeures impactant significativement l’aménagement actuel du terrain, hormis la création de la chaufferie et de la passerelle extérieure reliant les bâtiments d’enseignement au gymnase. Le traitement minéral des façades, la couleur des enduits ciment s’approchera des couleurs existantes. Un choix guidé, en partie, par la situation géographique de l’établissement placé sur un terrain relativement compact et entouré de constructions.

Une organisation complètement repensée

Le projet prévoit de réorganiser tous les bâtiments existants et de construire des équipements qui ne constituent pas de surface de plancher, pour compléter leur fonctionnement. La tranche ferme, répartie en cinq phase de travaux regroupe les travaux de rénovation des bâtiments 1, 2, 4, 5, 6 et 8 mais aussi la construction d’un bâtiment 9 qui accueillera une nouvelle chaufferie au gaz et les travaux de construction d’une passerelle entre les bâtiment 1 et 3.​

En tranche conditionnelle, un préau adossé à la façade sud devrait accueillir le hall d’entrée du réfectoire et un quai de livraison pour la cuisine de production. Dans le bâtiment 3, qui abrite le gymnase, de nouveaux vestiaires seront aménagés au rez-de-chaussée ainsi qu’une salle de musculation et des rangements. A l’étage : une salle de sport sera rendue accessible PMR via la création de la passerelle (tranche ferme) et d’un ascenseur.

La clôture sur la limite sud sera changée afin de répondre aux nouveaux critères sécuritaires et l’ensemble des portails et portillons seront changés. Les façades des bâtiments 4, 6 et 8 situés en limite de terrain seront entièrement rénovées. Le projet prévoit d’apporter une isolation par l’extérieur avec une finition d’enduit frotassée ou de type bardage (panneaux lisses de fibre de ciment).

Sur le site Craplet, trois logements de fonction vont être créés dans un ancien bâtiment militaire (300 m2). Ce bâtiment sera raccordé au réseau de chaleur bois de la zone.

Surfaces utiles : 4 000 m2 de restructuration et 600 m2 de rénovation
Durée globale de l’opération : 73 mois dont 36 mois de travaux
Coût global : 11,15M€ dont 7,5 M€HT de travaux



Maître d’ouvrage : REGION Provence-Alpes-Côte d’Azur
Maître d’ouvrage délégué : AREA Région Sud
Maîtrise d’œuvre :
BLAY COULET Architecture (GAP), mandataire
SOLEA Voutier et Associés Architectes (GAP), co-traitant
PRO BA TP Architecture (GAP), co-traitant
Bureaux d’études :
Économiste : BERMATEC, (TALLARD)
Bureau d’Étude Structure : ESTER INGENIERIE (GAP)
BET Fluides, SSI, Thermique, Cuisine : C.E.T. (SISTERON)
BET Acoustique : ABE Acoustique (NICE)
BET QEB : CANOPEE (MEYLAN)
Bureau de Contrôle : SOCOTEC
